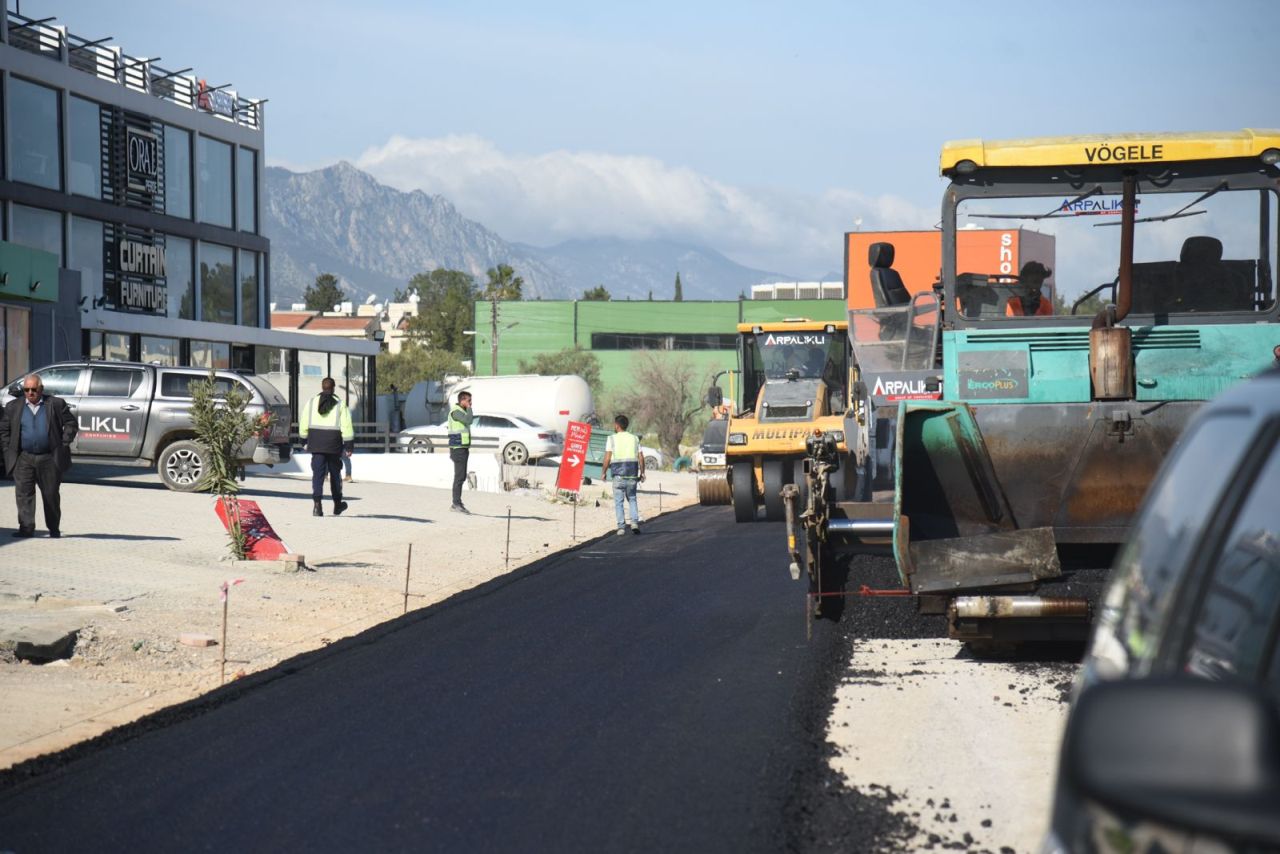

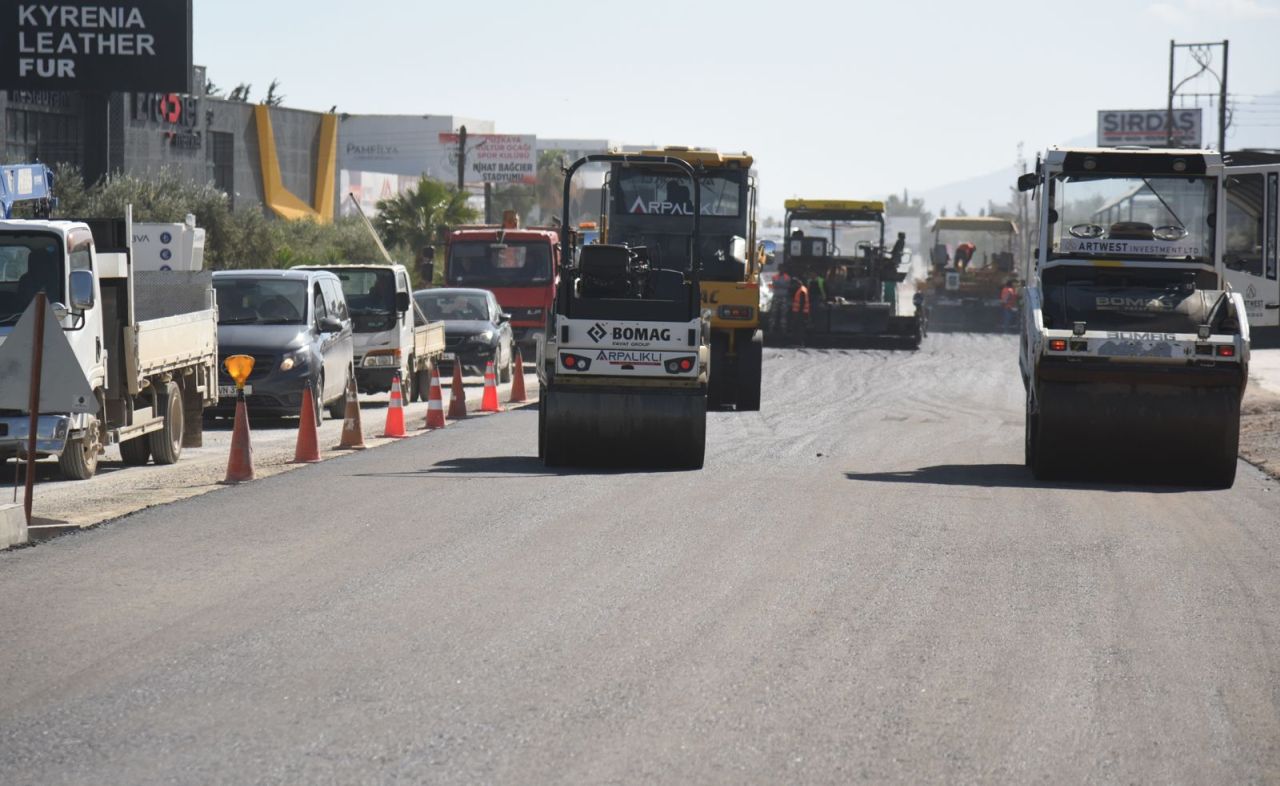

Girne–Çatalköy Yolu Haziran Ortasında Tamamlanıyor: “Izdırap Yolu Tarih Olacak”

Başbakan Ünal Üstel, yapımı devam eden Girne–Çatalköy yolunun Haziran ayı ortasında tamamlanmasının hedeflendiğini açıkladı. Üstel, Doğu Girne-Çatalköy yolu kapsamında yürütülen çalışmaları yerinde inceledi.

İncelemelere Bayındırlık ve Ulaştırma Bakanı Erhan Arıklı, yüklenici firma Capiton Construction Ltd. yetkilileri ve bölge halkı da katıldı.

Üstel: “Kısa sürede tamamlanacak”

Başbakan Ünal Üstel, çalışmaların bölge halkı ve esnaf üzerinde yarattığı rahatsızlığın farkında olduklarını belirterek, anlayış çağrısında bulundu.

Yolun kısa sürede tamamlanacağını vurgulayan Üstel, “Bu yolu ızdırap yolu olmaktan çıkararak çağdaş ve güvenli bir hale getireceğiz” dedi.

Projenin geçmişine de değinen Üstel, yolun ilk olarak 2012 yılında ihaleye çıktığını ancak kamulaştırma sorunları nedeniyle iptal edildiğini, sonraki süreçte de hayata geçirilemediğini hatırlattı.

Hükümete geldiklerinde projeyi tamamlamayı taahhüt ettiklerini ifade eden Üstel, yolun çift şeritli ve güvenli şekilde hizmete sunulacağını kaydetti.

Yerel idarelerle iş birliği vurgusu

Çalışmalar sırasında bazı engellerle karşılaşıldığını ve yoğun kış şartlarının süreci etkilediğini belirten Üstel, sorunların iş birliğiyle aşılabileceğini söyledi.

Yerel idarelerle koordinasyonun önemine dikkat çeken Üstel, “Popülizme gerek yok, birlikte çözüm üretmeliyiz” ifadelerini kullandı.

Elektrik direklerinin taşınması için Kıb-Tek ekiplerinin sahada yoğun çalışma yürüttüğünü belirten Üstel, hava şartlarının düzelmesiyle asfalt çalışmalarının hız kazandığını açıkladı.

Arıklı: “Beklenmeyen maliyetler çıktı”

Bayındırlık ve Ulaştırma Bakanı Erhan Arıklı ise, yolun altından geçen yüksek gerilim hattının taşınması için yeni bir çalışma başlatıldığını söyledi.

Arıklı, bu hattın keşif aşamasında tespit edilemediğini ve 1974 öncesine ait kaydı bulunmadığını belirterek, gerekli finansmanın Başbakan’ın talimatıyla Maliye Bakanlığı tarafından sağlanacağını ifade etti.

Yüklenici firma: “Gecikme bizden kaynaklı değil”

Capiton Construction Ltd. Altyapı Müdürü İbrahim Oyan da çalışmaların planlandığı şekilde ilerlediğini belirtti.

Kuzey cephede mekanik işlerin tamamlandığını, güney cephede ise asfalt ve temel çalışmalarının sürdüğünü aktaran Oyan, gecikmenin yüklenici firmadan değil, altyapı düzenlemeleri ve yerel unsurlardan kaynaklandığını ifade etti.

Sözleşme süresinin henüz dolmadığını hatırlatan Oyan, projeyi planlanandan daha erken, yaklaşık bir buçuk ay içinde tamamlamayı hedeflediklerini söyledi.

Hedef: Yaz gelmeden tamamlanması

Yetkililer, yolun yaz sezonu öncesinde tamamlanmasıyla birlikte bölge halkı, turizm sektörü ve esnafın rahat bir nefes alacağını vurguladı.
